4月27日,黑龍江空管分局與廠家工程師共同完成了航管樓通導大機房STS(雙電源靜態自動轉換開關)檢修工作。
STS和母排供電線路是用于保障航管樓主體業務設備供電的核心部件,航管樓通導大機房STS及母線更是承載著技保部95%的設備供電任務。由于各設備均為24小時不停機工作,對于STS的檢修可以說是難上加難。為此技術保障部統籌安排,精心部署,通信、導航、監視各崗位共同參與制定了檢修方案,在確保各主體設備正常運行的前提下,對STS進行停機檢修。

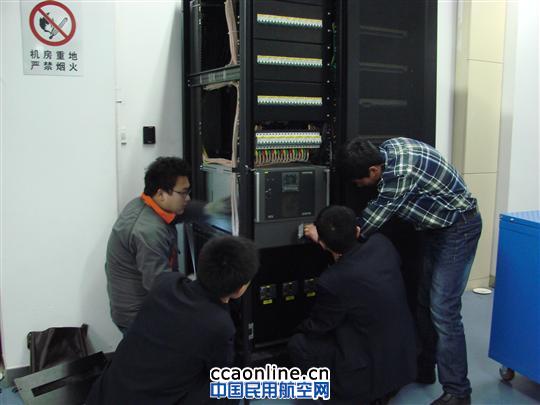

4月27日凌晨?jī)牲c(diǎn)整,隨著導航室楊建主任的一聲令下,雷達、通信、地空和氣象依次有序的斷開各自設備的A路電源,并確認B路電上的設備工作正常。在此之后,導航室配合廠家工程師有條不紊的完成了STS從拆卸、檢修、安裝、檢測、通電等一系列操作。5點30分時依次恢復各單位設備的A路供電,經確認電力供應正常,恢復時間比預定提前了30分鐘。
本次修復工作是自新航管樓啟用后,技保部通、導、監各科室首次通力合作完成,對以后設備維護工作具有一定的操作借鑒意義,為保障服務工作打下了良好的基礎。
